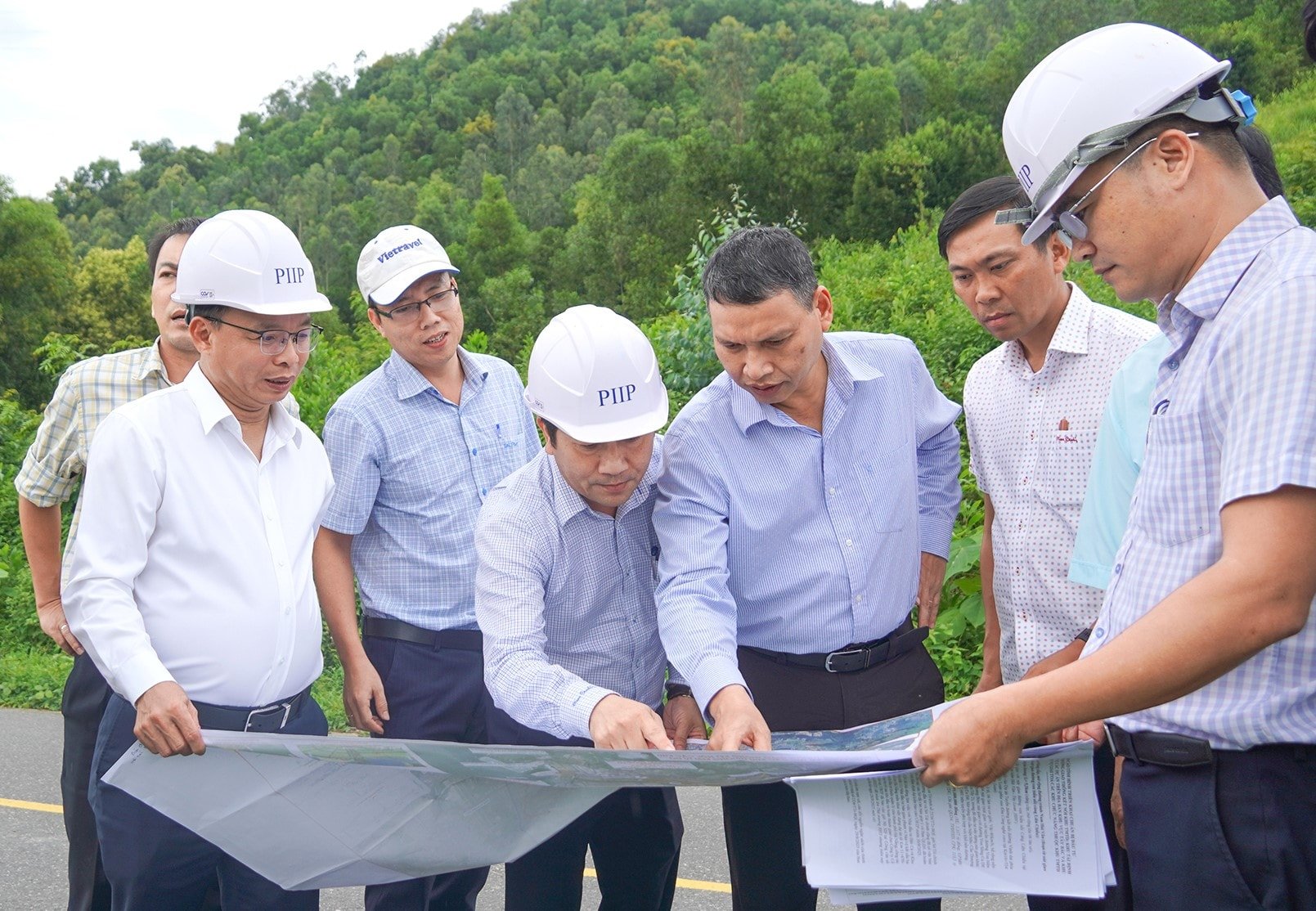

Kiểm tra dự án đường ven biển nối cảng Liên Chiểu, có 317 hồ sơ thu hồi đất và đã hoàn tất việc bàn giao mặt bằng. Khu phức hợp du lịch và đô thị nghỉ dưỡng Làng Vân có tổng 2.057 hồ sơ và đã bàn giao mặt bằng.
Đối với dự án Khu công nghiệp Liên Chiểu có tổng số hồ sơ thu hồi là 1042; tổng số hồ sơ đã bàn giao mặt bằng 822 hồ sơ. Hiện, dự án còn 220 hồ sơ chưa bàn giao mặt bằng.
Đối với dự án Khu tái định cư Hòa Hiệp 3 giai đoạn 2, có 8 hồ sơ tiếp nhận bàn giao mặt bằng. Hiện còn 4 hồ sơ chưa bàn giao mặt bằng.
Tại dự án Khu Ký túc xá sinh viên tập trung phía tây khu đô thị công nghiệp Hòa Khánh, 114 hồ sơ đã bàn giao mặt bằng, 44 hồ sơ chưa bàn giao.
Dự án kè chống sạt lở thượng lưu sông Trường Định, sông Cu Đê đã bàn giao mặt bằng 177 hồ sơ, còn lại 35 hồ sơ chưa bàn giao mặt bằng.
Dự án nâng cấp mở rộng đường ĐT601, xã Hòa Bắc (cũ) có tổng cộng 286 hồ sơ thực hiện công tác thu hồi đất đi qua địa phận xã Hòa Bắc cũ, nay là phường Hải Vân. Đến thời điểm hiện tại đã hoàn thành công tác giải phóng mặt bằng 284 hồ sơ.
Qua rà soát trình tự, thủ tục, chính sách về bồi thường, hỗ trợ, tái định cư khi nhà nước thu hồi đất đối với hồ sơ dự án được thực hiện bảo đảm đúng quy định pháp luật. Hiện nay, dự án đã hoàn thành công tác giải phóng mặt bằng, đang xử lý các vướng mắc tồn đọng và nhiều vụ việc, vướng mắc, kiến nghị phát sinh.
Phó Chủ tịch Thường trực UBND thành phố Hồ Kỳ Minh ghi nhận sự nỗ lực của các đơn vị trong công tác đền bù, giải phóng mặt bằng một số dự án trên địa bàn phường Hải Vân. Đồng thời đề nghị các đơn vị và địa phương tiếp tục tuyên truyền, vận động người dân bàn giao mặt bằng để đơn vị thi công triển khai dự án đúng tiến độ đề ra.
